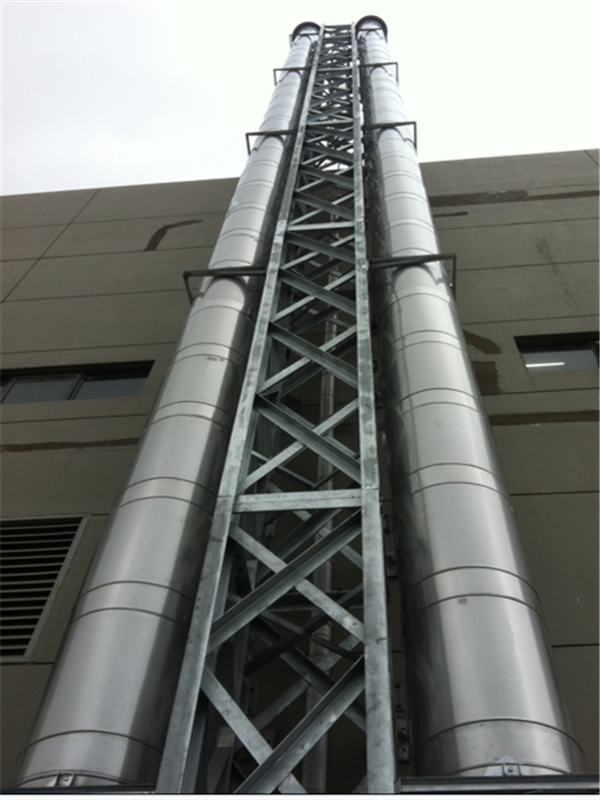

烟囱钢内筒安装
发布日期:[2019-07-05 14:01:55] 浏览次数:12
目前,烟囱钢内筒的安装 多采用气压顶升倒装法、液压提升倒装法施工。气压顶升倒装法对烟囱外筒及基础无附加荷载 ,但是采用该方法需要把钢内筒顶端做成一个密闭容器状,顶升完毕后密闭容器顶盖的拆除需在内筒首进行,存在着很大的安全风险;顶升高度受气压影响大气压控制精度及难度较大,筒节对接时间长,难以保证提升的稳定性:对提升设备要求较严格,且气压设各易失控爆炸,需要在基础筒壁上予留人孔或者高压气体管孔,会对设计造成影响。液压提升倒装法虽然提升稳定,易同步操作,但是,由于液压提升设备布置在混凝土外筒筒首上,检查和维修均为高空作业:钢内筒重量传递到混凝土外筒筒首上,需要事先对钢筋混凝土外筒进行加固;操作人员与提升设备不在同一操作面上,对提升设备、钢铰线及吊索的质量要求高。
工艺流程:
钢板下料一剖一除锈与底涂一卷板一第一节内筒片围板组对一第一节内筒片纵向围焊一第一节内筒顶升一第二节内筒片围板组对一第二节内筒片纵向围焊一第一节与第二节内筒间水平焊接一顶升一重复 以上过程 直至完成全部筒节一拆除顶升装置一进行钢烟道施工。
烟囱管组装
第一.组装前在烟囱法兰端口加密封胶。
第二.烟囱对接;应保证同心度 结合面不应错位,水平烟道保证3‰斜度,垂直烟道保证垂直度。
第三.法兰连接,并紧固螺丝。
第四.检验并校正垂直烟道的垂直度水平烟道的斜度。
第五.将两节烟管连接处填实保温棉。
第六.围上环罩,紧固环罩螺栓环罩应紧贴烟囱外壁,不得有间隙。环罩连接处应置于隐蔽。
