你的位置:首页 >> 服务项目 >> 烟囱美化

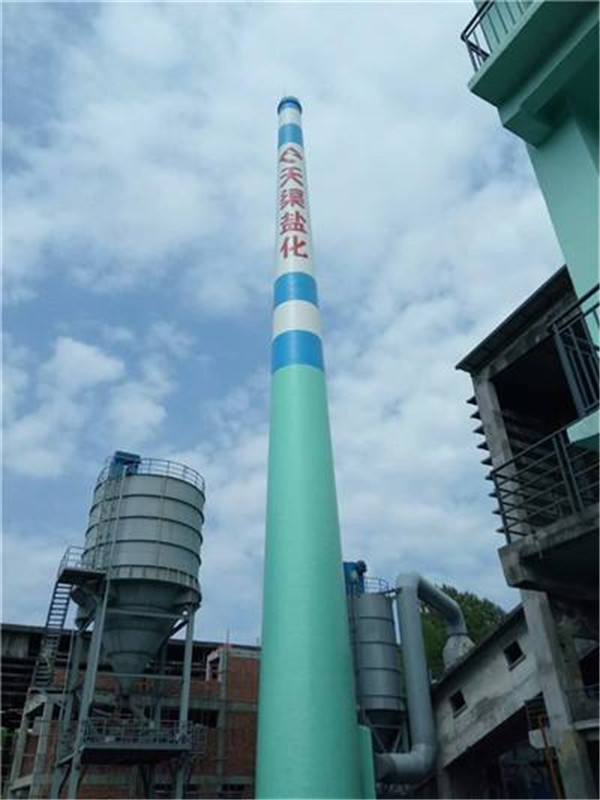

烟囱筒身涂刷

发布日期:[2019-09-27 10:49:45] 浏览次数:6

筒身涂料涂刷 

表面处理

油漆涂刷前,用扁铲去除筒身表面多余的灰浆、浮垢、毛刺;剔除对松动、灰浆不饱满的拼缝,并重新补缝,然后把施工平台上的灰渣、垃圾等清理干净,以防对涂刷后的污染,待表面干燥、清洁后进行涂刷。

涂刷环境条件

施工环境温度应大于5℃,湿度小于85%,遇雨、雾、6级及以上大风天气的时侯禁止施工,涂料混合后,发现有异常或结块时,禁止施工。

烟囱美化

航标漆涂刷

航标漆涂刷严格按照航标漆的使用说明和设计要求进行施工。施工配合比10﹕2﹕3(原浆﹕固化剂﹕专用稀料)施工时将产品(甲组份)与固化剂(乙组分按规定的比例混合)。然后以专用稀释剂调至合适的施工黏度,静置10分钟左右待气泡消失后即可施工。涂刷按设计要求四遍进行,底漆两遍,面漆两遍。涂料的浓度应满足使用要求,不得有流淌过厚现象,并且涂刷均匀,涂刷要求至上而下的顺序,第一步粉刷完毕待油漆表干后方可进行下一层的粉刷,一般间隔时间不小于2小时,表面油漆不沾手,不变形的情况下方可进行下层油漆的粉刷;大面积部分采用长柄油漆滚筒涂刷,不同色相接处采用油刷涂刷,在不同色环交接处,颜色之间分界应清晰、平整、并不得相互污染,为方便涂刷,每人一个小桶,重量不超过15kg,油桶悬挂在提升架上并固定好,以免倾斜倒下对筒身造成污染。涂刷过程中技术员随时检查涂刷效果,地面由1人协调工作,上下人采用对讲机联系,通过远观近查,随时改进。材料运输

涂料属易燃物品,应小心轻放,注意油漆不能一次吊装太多,根据每天的使用量随用随配制,使用完的空桶及时运到指定的地点堆放。

筒身涂刷要求

筒壁刷漆严格按照设计要求进行施工,烟囱航空色标设计为霓虹,要求涂料附着能力高,耐酸碱腐蚀、耐老化和保色性均应达到所需的要求年限以上。

配漆、调漆必须由专业人员进行,认真阅读、弄清、弄懂产品说明书,严格按照说明书控制配合比,掌握好调漆浓度,由厂家技术人员现场进行专项技术指导和交底。

调漆必须使用专用容器、专用工具,调漆量应严格跟踪当日的施工用量,当日调漆当日用完。

涂料开桶后要进行搅拌,均匀后方可调配使用。涂料、固化剂(组分二)、稀释剂不能混用。

施工完的油漆表面不得出现针孔、裂纹、脱落、漏涂。涂膜光滑平整,不准有流淌、刮痕、起皮。
